Às 10h18, a vendedora envia o orçamento de uma cozinha com base na planta recebida pelo WhatsApp. Dias depois, os móveis estão montados e a medição final muda a profundidade da bancada, a posição da cuba e o encontro com a parede.
O medidor atualiza o desenho e envia um novo PDF. A conversa tem três arquivos com nomes parecidos. Na produção, uma impressão anterior continua presa à ordem de serviço. A chapa já está no cavalete e a serra será preparada.
A pergunta mais cara não é “qual é a medida?”. É qual versão está realmente liberada para corte.
Um sistema para marmoraria precisa responder isso sem obrigar a equipe a reconstruir mensagens: qual desenho vale, quem conferiu, qual chapa está reservada, quais peças serão produzidas, o que ainda bloqueia o serviço e em que condição a instalação poderá acontecer.
Resposta curta: organize uma linha única entre orçamento, medição final, liberação técnica, material, produção e instalação. O sistema preserva versões e responsabilidades. A conferência de medidas, material e execução continua sendo uma decisão técnica da marmoraria.
A marmoraria não vende apenas metros quadrados
A área ajuda a formar o preço, mas não descreve o trabalho.
Duas bancadas com a mesma metragem podem exigir quantidades diferentes de peças, emendas, recortes, furos, saias, frontões, bordas, reforços, transporte e instalação. A direção dos veios pode importar. Uma cuba pode ser apoiada, embutida, sobreposta ou esculpida. O acesso ao imóvel pode mudar a logística. Uma parede fora de esquadro pode exigir ajuste que a planta preliminar não mostrou.
O pedido atravessa decisões comerciais e técnicas. Se elas ficam em papéis, áudios, desenhos e planilhas separados, cada setor recebe uma versão diferente do que foi vendido.
Um sistema útil não trata “bancada de cozinha” como uma linha genérica. Ele liga o ambiente às peças e cada peça às especificações que afetam orçamento, material, produção e montagem.
O que o sistema precisa organizar primeiro
Antes de pensar em financeiro completo, CRM, inteligência artificial ou integração com máquinas, faça uma obra atravessar a operação sem perder contexto.
O primeiro fluxo deve concentrar:
- cliente, obra, ambiente e contatos autorizados;
- proposta original e revisões comerciais;
- origem das medidas: planta, estimativa, visita ou gabarito;
- medição final com data, responsável e observações;
- peças, dimensões, espessura, material, acabamento e detalhes;
- desenhos e anexos com versão explícita;
- aprovação comercial e liberação técnica em eventos separados;
- chapa, lote ou sobra reservada para a obra;
- plano de corte e identificação das peças;
- etapas produtivas, responsáveis e bloqueios;
- transporte, condição da obra e agenda de instalação;
- pendências, correções, aceite e histórico.
A regra central é simples: ninguém deveria precisar escolher entre dois PDFs pelo nome do arquivo.

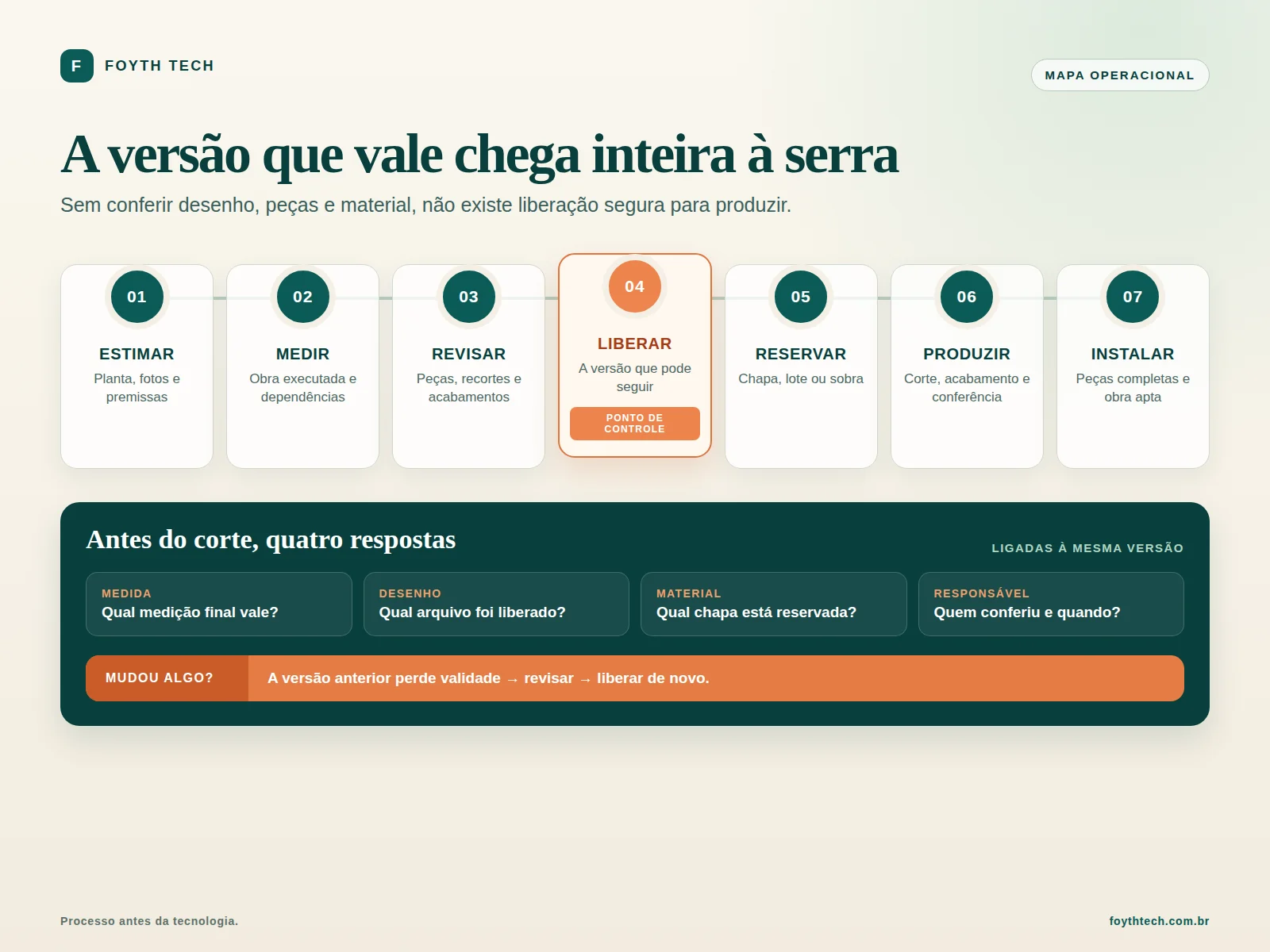

Da visita à instalação: o fluxo real da marmoraria
O perfil setorial do Sebrae sobre produtos beneficiados de mármore e granito descreve o processo produtivo como a combinação de matéria-prima, mão de obra, tecnologia, equipamentos, abrasivos, água e energia para chegar a peças com dimensões e acabamentos definidos. Embora o documento seja antigo e não deva ser usado para custos atuais, essa dependência entre informação, material e execução continua útil para entender a operação.
Um fluxo de referência pode ser:
- Atendimento e estimativa: receber planta, fotos ou medidas preliminares e registrar premissas.
- Orçamento: detalhar material, peças, acabamentos, serviços, condições e o que depende de medição final.
- Aprovação comercial: registrar a versão aceita e preparar a visita técnica.
- Medição final: conferir o local executado, equipamentos, encontros, recortes e dependências.
- Desenho e liberação: consolidar a versão que pode seguir para produção.
- Reserva e planejamento: separar chapa ou sobra e organizar o corte.
- Corte e beneficiamento: produzir, identificar, dar acabamento e conferir as peças.
- Expedição e instalação: separar o conjunto, validar a condição da obra, transportar e instalar.
- Pendências e encerramento: registrar ajustes, retorno, aceite e conclusão.

Esse desenho não deve virar uma sequência rígida sem observar a empresa. Uma marmoraria pode trabalhar com medição por gabarito, corte terceirizado, montagem por ambiente ou entregas parciais. O sistema precisa representar o processo praticado e deixar as exceções visíveis.
Orçamento preliminar não é ordem de corte
É legítimo preparar uma proposta com base em planta, foto ou medida informada pelo cliente. O problema aparece quando a estimativa passa a circular como se fosse a especificação final.
No orçamento, identifique a origem e o limite da informação:
| Situação | O que a equipe sabe | Como tratar |
|---|---|---|
| Planta ou projeto | Dimensões e intenção de projeto | Marcar que depende da execução e da conferência no local |
| Medida do cliente | Referência fornecida para estimativa | Não assumir como liberação técnica |
| Visita antes dos móveis | Condição parcial da obra | Registrar dependências e necessidade de retorno |
| Medição final | Condição encontrada no local | Vincular data, responsável, método e observações |
| Gabarito | Forma física levantada para a peça | Identificar, guardar e relacionar ao desenho correspondente |
Também diferencie o que mudou depois da venda. Se a parede, o móvel, a cuba ou o cooktop não correspondem ao projeto inicial, preserve a proposta aprovada e crie uma revisão. Valor, prazo e responsabilidade precisam ser avaliados antes de liberar a etapa afetada.
Editar silenciosamente o PDF aprovado apaga a história da decisão.
“Liberado para corte” precisa ser um evento controlado
Transformar a liberação em um botão não resolve por si só. É necessário definir o que precisa estar verdadeiro antes de usá-lo.
Uma liberação pode exigir:
- medição final concluída;
- desenho e lista de peças na mesma versão;
- material e acabamento confirmados;
- espessura, bordas, saias e frontões definidos;
- recortes, furos, cubas e equipamentos conferidos;
- direção de veios e encontros tratados quando aplicável;
- chapa ou lote disponível e reservado;
- alterações comerciais aprovadas;
- responsável técnico identificado;
- anexos acessíveis para quem executará.
Quando alguém libera, o sistema deve registrar quem, quando e qual conjunto de informações foi autorizado. Se uma medida mudar depois, a versão anterior não desaparece: ela perde a condição de válida, a produção afetada é bloqueada e uma nova liberação é exigida.
O software não consegue dizer, sozinho, se a medição está correta ou se o recorte preserva a resistência necessária. Ele controla o estado da informação. A verificação técnica continua com profissionais capacitados e com os critérios adotados pela empresa.
Peça é uma unidade de produção, não apenas um item do orçamento
Uma obra pode ter bancada principal, ilha, rodabanca, frontão, saia, soleiras e nichos. Se tudo vira uma única linha, a produção não consegue mostrar o que foi cortado, acabado, conferido ou separado.
Cada peça deveria carregar, conforme a necessidade:
- ambiente e posição;
- código ou etiqueta;
- material e chapa de origem;
- dimensões e espessura;
- acabamento de borda;
- recortes e furos;
- relação com outras peças;
- orientação visual ou de veio;
- operações previstas;
- etapa, responsável e resultado da conferência;
- destino na expedição.
Isso permite concluir parte de uma obra sem afirmar que o conjunto inteiro está pronto. Também ajuda a localizar uma pendência: “falta a saia da ilha” orienta uma ação; “pedido em produção” apenas descreve um estado amplo.
Chapa reservada não pode aparecer como disponível
Estoque físico e disponibilidade comercial não são sinônimos.
Uma chapa pode estar no pátio, mas reservada para uma obra. Uma sobra pode existir no cadastro, mas ter trinca, recorte ou dimensão que impede o novo uso. Duas chapas do mesmo material podem apresentar tonalidade ou padrão visual incompatível com o conjunto escolhido.
O controle precisa separar pelo menos:
- disponível: pode ser considerada em uma nova proposta;
- em análise: alguém precisa verificar dimensão, condição ou compatibilidade;
- reservada: vinculada a uma obra ou decisão comercial vigente;
- em corte: já entrou no processo produtivo;
- consumida: deixou de existir como chapa disponível;
- sobra cadastrada: remanescente identificado e potencialmente aproveitável;
- descartada ou indisponível: não deve voltar a ser prometida.
Reserva precisa de responsável, data e regra de expiração. Caso contrário, o estoque fica preso por propostas abandonadas ou volta a ser vendido antes da confirmação adequada.
Depois do corte, compare o plano com o que realmente restou. O sistema pode desenhar ou estimar um remanescente, mas a sobra física precisa ser identificada, medida e conferida antes de entrar em outro orçamento.
Plano de corte ajuda, mas não decide sozinho o melhor aproveitamento
Combinar peças de várias obras pode melhorar o uso de uma chapa. Também pode misturar prioridades, materiais visualmente diferentes ou entregas que não deveriam depender umas das outras.
Ao planejar, deixe visível:
- quais peças entram no lote de corte;
- de qual versão liberada elas vieram;
- qual chapa será usada;
- que restrições visuais ou técnicas existem;
- quem revisou o arranjo;
- como as peças serão identificadas após a separação;
- qual sobra relevante deve ser cadastrada.
O melhor aproveitamento geométrico não é automaticamente a melhor decisão operacional. Prazo, risco de quebra, direção visual, manuseio e sequência de acabamento também importam. Uma sugestão automática deve continuar sujeita à revisão humana.
A fila precisa mostrar trabalho e espera
“Em produção” pode significar que a peça está na serra, aguarda acabamento, espera uma cuba chegar ou foi separada para uma instalação ainda sem data.
Separe etapa de bloqueio:
| Informação | Pergunta | Exemplo |
|---|---|---|
| Etapa | Onde a peça está? | Acabamento |
| Situação | Há trabalho ativo? | Bloqueada |
| Motivo | O que impede o avanço? | Cuba física não disponível para conferência |
| Responsável | Quem acompanha? | Produção |
| Próxima ação | O que libera? | Confirmar recorte com a peça recebida |
| Impacto | Qual compromisso está em risco? | Instalação de quinta-feira |
A fila também deve respeitar capacidade real. Serra, acabamento, equipe, veículo e instaladores são recursos diferentes. Acumular ordens em um único quadro não mostra qual recurso virou gargalo.
A instalação começa antes de o caminhão sair
Uma peça pronta pode continuar impossível de instalar.
Antes de agendar, confirme pontos que dependem do tipo de obra:
- móveis, bases e apoios concluídos;
- cuba, cooktop, torneira ou outros componentes disponíveis para conferência;
- acesso ao ambiente e autorização de entrada;
- elevador, escada, içamento ou restrição de horário;
- espaço para manuseio e montagem;
- energia, água ou outros recursos necessários;
- proteção do percurso e do local;
- pessoa autorizada para acompanhar e decidir;
- peças, ferragens, insumos e ferramentas separados;
- condição para descarregar e guardar o material.
Esses itens não são formalidade. Se a equipe chega e o móvel não está nivelado, o cooktop mudou ou o acesso não comporta a peça, a visita pode terminar sem instalação.
Registre a ocorrência sem reduzir tudo a “cliente ausente” ou “obra não pronta”. A causa correta orienta o reagendamento, a comunicação e a análise de custo.
Pendência de instalação não deve desaparecer no “concluído”
Uma instalação pode terminar com ajuste de rodabanca, acabamento de junção, peça complementar ou retorno depois de outra etapa da obra.
Use um encerramento que diferencie:
- instalado e aceito sem pendências;
- instalado com pendência registrada;
- instalação parcial planejada;
- visita improdutiva;
- peça devolvida para correção;
- alteração de escopo solicitada no local.
Para cada pendência, registre descrição, fotos quando adequadas, responsabilidade de acompanhamento, próxima ação e nova previsão. Não force o instalador a encerrar a ordem apenas para limpar o painel.
O aceite comprova o que foi observado naquele momento; não elimina obrigações legais, garantia, vícios ocultos nem direitos das partes. O formato deve ser validado conforme os contratos e a orientação jurídica aplicável.
Prazo precisa acompanhar as dependências da obra
“Instalação dia 20” é uma promessa frágil se a medição final ainda não aconteceu, a chapa não foi escolhida ou o móvel não está pronto.
Uma previsão melhor mostra marcos:
- medição possível a partir da condição combinada da obra;
- desenho ou revisão liberado;
- material reservado;
- produção programada;
- conferência concluída;
- obra apta e instalação agendada.
Quando uma dependência muda, o sistema sinaliza o compromisso afetado e pede revisão. Ele não deve inventar uma nova data nem avisar o cliente sem uma regra e um responsável.
Uma comunicação responsável pode dizer:
“Na medição final encontramos diferença entre a planta e os móveis executados. O desenho está sendo revisado antes do corte. Até amanhã às 15h confirmaremos o impacto e a nova previsão.”
A mensagem explica fato, ação e próximo contato sem prometer uma data que ainda não foi recalculada.
Segurança ocupacional não é um módulo do sistema
Corte, desbaste e polimento de materiais que contêm sílica podem gerar exposição perigosa. O INCA inclui marmoraria, lapidação e corte de pedra entre as atividades relacionadas à poeira de sílica e lista medidas como mudança de processo, umidificação, ventilação, enclausuramento, isolamento, limpeza, monitoramento e proteção respiratória.
A Fundacentro alerta especialmente para pedras artificiais, inclusive em corte, desbaste e polimento a seco ou com umidificação inadequada.
Um sistema pode registrar treinamentos, inspeções, manutenções, fichas, ocorrências e evidências. Não avalia exposição, não escolhe medidas de controle e não torna o ambiente seguro por cadastro. A empresa precisa de avaliação ocupacional, controles de engenharia, procedimentos e profissionais competentes conforme a operação e as normas aplicáveis.
Também não use produtividade como incentivo para ignorar proteção, umidificação, limpeza ou pausa necessária. Prazo de software não pode se sobrepor ao trabalho seguro.
Fotos de obra e endereços também são dados
O cadastro pode reunir nome, telefone, endereço residencial, fotos internas, desenhos e rotinas de acesso. Essas informações não devem ficar disponíveis para toda a equipe por padrão nem ser copiadas para aparelhos pessoais sem necessidade.
A LGPD alcança o tratamento de dados pessoais em meios físicos e digitais. O guia de segurança da ANPD para agentes de pequeno porte oferece orientações e checklist para medidas administrativas e técnicas.
No projeto, defina:
- quais dados são necessários em cada etapa;
- quem pode ver endereço, contato, fotos e valores;
- como usuários entram e saem;
- quais mudanças exigem histórico;
- por quanto tempo anexos ficam guardados;
- como cópias de segurança são restauradas;
- como exportar dados e encerrar um fornecedor;
- como agir durante falha de internet ou integração.
O sistema pode apoiar acesso, retenção e rastreabilidade. Não produz conformidade automática com a LGPD e não substitui governança, segurança física ou orientação jurídica.
O que medir sem criar um painel decorativo
Comece por perguntas que levam a uma ação:
- quantas obras estão prontas para corte e quantas estão bloqueadas;
- quantas peças entraram em produção sem a liberação completa;
- quais instalações próximas ainda dependem da obra;
- quanto tempo passa entre aprovação, medição e liberação;
- quais motivos mais geram revisão depois da medição;
- quantas chapas estão reservadas sem prazo ou decisão ativa;
- quais sobras cadastradas foram realmente reaproveitadas;
- quantas visitas não resultaram em instalação e por quê;
- quais correções retornam da conferência ou do local;
- como material previsto e efetivamente consumido variam por tipo de obra.
Não use esses dados como ranking automático de medidores, cortadores ou instaladores. Complexidade, material, condição da obra e decisões do cliente alteram o resultado. Métrica sem contexto pode incentivar atalhos perigosos.
Sistema pronto ou personalizado para marmoraria?
Já existem sistemas verticais com orçamento, desenhos, estoque de chapas, ordens de serviço, produção, etiquetas, financeiro e instalação. Em geral, vale testá-los antes de desenvolver.
Use uma obra real na demonstração:
- crie uma estimativa com medida de planta;
- aprove a proposta;
- faça a medição final com alterações;
- preserve as duas versões;
- libere apenas o desenho correto;
- reserve uma chapa e produza várias peças;
- registre uma sobra;
- bloqueie uma peça por componente pendente;
- adie a instalação porque a obra não está pronta;
- encerre com uma pendência e um retorno.
Se o produto conduz esse cenário, permite configurar regras e exportar o histórico, a solução pronta pode ser suficiente.
Uma solução personalizada merece análise quando a marmoraria:
- trabalha com unidades ou fábricas diferentes;
- possui produtos, aprovações ou roteiros próprios;
- mantém a versão válida em planilha ou grupo paralelo;
- precisa integrar orçamento, CAD, estoque, máquinas, ERP ou logística de forma específica;
- atende construtoras, arquitetos ou parceiros com fluxos distintos;
- exige rastreabilidade que o produto atual não representa;
- quer um portal ou serviço digital que faça parte do seu diferencial.
Personalizar não significa substituir emissão fiscal, contabilidade e financeiro especializados. Pode significar construir apenas a camada operacional que liga medição, versão, peça e instalação. O guia sobre sistema sob medida para pequenas empresas ajuda a avaliar esse limite.
Uma primeira versão que cabe na fábrica
Evite começar por todos os cadastros, financeiro completo, emissão fiscal, compras, folha, comissão, CRM e inteligência artificial.
Um primeiro recorte pode acompanhar uma obra da medição à instalação:
- cliente, obra e ambientes;
- medição e anexos versionados;
- peças e especificações essenciais;
- liberação para corte com responsável;
- reserva de chapa ou sobra;
- quadro de produção por peça;
- bloqueios e próxima ação;
- checklist antes da instalação;
- pendências, aceite e histórico;
- exportação e perfis de acesso.
Depois que esse caminho estiver em uso, a equipe decide a próxima evolução com evidências: orçamento, plano de corte, estoque completo, compras, financeiro, portal, integrações ou indicadores avançados.
A primeira versão boa não é a que desenha a fábrica inteira. É a que impede uma versão antiga de chegar à serra como se ainda fosse válida.
Como implantar sem parar a produção
1. Siga obras reais
Escolha uma obra simples, uma com revisão depois da medição e uma com instalação parcial. Registre onde a informação nasce e por quais papéis, mensagens e pessoas passa.
2. Defina a fonte válida
Decida onde ficam a medida final, o desenho liberado, a lista de peças e a reserva de material. Controles paralelos podem continuar durante o piloto, mas não podem competir para sempre.
3. Prototipe com quem mede, produz e instala
A tela precisa funcionar na visita, na área administrativa e no chão da fábrica. Teste legibilidade, quantidade de campos, anexos, etiquetas e uso com equipamentos adequados ao ambiente.
4. Rode um piloto com contingência
Use poucas obras, preserve o processo anterior temporariamente e compare o sistema com o que aconteceu fisicamente. Verifique se chapas, peças, bloqueios e versões continuam coerentes.
5. Corrija antes de integrar tudo
Campos ignorados, anexos sem versão e status genéricos mostram que o desenho ainda não encaixou. Corrija o fluxo antes de conectar financeiro, máquinas, mensagens ou automações.
Ao comparar fornecedores, leve esse cenário para a proposta e defina critérios de aceite. O artigo sobre como comparar propostas de software ajuda a nivelar escopo, propriedade, segurança, suporte e custo total.
A medida certa precisa chegar inteira à instalação
Uma marmoraria não perde margem apenas quando calcula mal a área. Perde quando o que foi medido, aprovado, reservado, cortado e instalado deixa de ser a mesma obra.
O sistema não elimina parede fora de esquadro, chapa com variação, quebra, atraso ou correção. Ele reduz a ambiguidade: preserva versões, mostra dependências e deixa claro quem precisa decidir antes de consumir material ou prometer uma data.
Na cena do início, o ganho não é digitalizar três PDFs. É a produção enxergar uma única versão liberada, saber por que ela substituiu a anterior e confirmar que as peças e a chapa correspondem ao que será instalado.
A Foyth Tech desenvolve sistemas e automações a partir do fluxo real de pequenas empresas. Para uma marmoraria, o trabalho pode começar por um recorte objetivo: da medição final à instalação, com versões, peças, material e pendências no mesmo histórico.
Se sua equipe procura o desenho certo no WhatsApp antes de cortar, converse com a Foyth Tech. A primeira conversa serve para mapear o processo e verificar se um sistema pronto, uma integração ou uma solução personalizada é o caminho mais adequado.
Este conteúdo é informativo e não substitui projeto, medição ou avaliação técnica, nem orientação jurídica, fiscal, ambiental, trabalhista, de saúde e segurança ocupacional ou de proteção de dados aplicável à sua operação.
